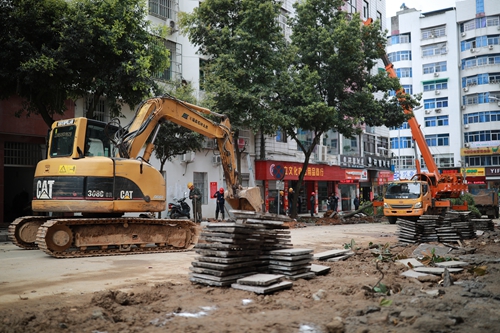

顺昌县“百日攻坚战”城市环境综合整治建设项目分三大类(景观提升项目、基础设施建设项目、环境整治项目),共20项,项目总投资 29.93 亿元,2017年计划投资 11.08亿元,项目攻坚战期间计划完成投资 5.915亿元,截至4月10日,已完成投资3.0343 亿元,占投资计划51.3 %。 目前已开工项目 15个,工程准备阶段有5个,分别是富州新区环湖景观工程(二期)、城区立面改造项目(林业局至水南桥)、城区夜景提升项目一期、城区至郑坊工业园区城市快速通道、城区金溪桥至焕仔坑城市快速通道。其中 18 个项目按时序推进, 2个项目超时序完成,分别是富金湖环湖慢道建设项目(水南大桥至东门桥段):总投资8000万元,岸线全长为3.38公里,总面积约为96560平方米,进行沿岸建筑立面改造、建设游船码头,护栏、栈道、慢道、自行车道、观景台、林荫广场、雕塑、绿化、景观灯等建设。目前已完成工程招投标。龙山公园提升改造工程(二期):总投资3500万元,对公园内的休闲道路提升改造,完成六个彩色树种树木园建设。目前已完成六个彩色树种种植的50%。 本期新开工项目 1 个,项目名称为城区二期泥处置项目,总投资1500万元,建设占地2500平方米,建污泥处置厂房一座,污泥处置设备一套,已于3月31日开工。 (顺昌县规划建设和旅游局) |
